Diese Excel-Arbeitsmappe dient der manuellen Feinplanung von Fertigungsaufträgen in Produktion und Fertigung. Einzelne Arbeitsgänge werden Ressourcen zugeordnet und mit Planstarts zu konkreten Datums- und Uhrzeiten versehen. Aus Menge, Rüstzeit und Laufzeit berechnet die Tabellenkalkulation den Stundenbedarf und das voraussichtliche Planende.
Vor einer Schicht- oder Wochenfreigabe lassen sich Terminlage, starttagbasierte Tageslast und Planungshinweise prüfen. Die Datei umfasst 100 vorbereitete Planzeilen und fünf in Auswahllisten hinterlegte Beispielressourcen. Sie arbeitet ausschließlich mit manuellen Eingaben und besitzt keine automatische Verbindung zu ERP, MES, Personalplanung oder Maschinendatenerfassung.
Was die Vorlage unterstützt
- Bis zu 100 Arbeitsgänge mit konkretem Planstart verwalten
- Zeitbedarf und Planende aus Mengen- und Zeitangaben berechnen
- Terminprobleme und Ressourcenkonflikte frühzeitig sichtbar machen
- Geplante Tageslast mit hinterlegten Kapazitäten vergleichen
Inhalt der Arbeitsmappe
So beginnen Sie
Ressourcen prüfen
Kontrollieren Sie im Blatt „Ressourcen“ Kapazität, Verfügbarkeit und Aktivstatus. Ergänzen Sie außerdem die Bezeichnung und die zuständige Planungsrolle.
Arbeitsgänge erfassen
Tragen Sie in „Feinplanung“ Plan-ID, Fertigungsauftrag, Arbeitsgang, Artikel, Ressource, Priorität, Status, Menge, Rüstzeit und Laufzeit je Stück ein.
Termine festlegen
Erfassen Sie Planstart und Solltermin mit Datum und Uhrzeit. Die Formeln ermitteln daraus Planende, Stundenbedarf, Terminlage und starttagbasierte Tageslast.
Ergebnisse auswerten
Wählen Sie in der Zusammenfassung den Auswertungstag und vergleichen Sie geplante Stunden mit der Tageskapazität. Hinweise sind Prüfsignale und erfordern eine manuelle Entscheidung.
Aufbau der Excel-Feinplanung
Das Blatt „Feinplanung“ enthält 100 vorbereitete Zeilen und 18 Spalten. Pro Arbeitsgang werden Plan-ID, Fertigungsauftrag, Arbeitsgangnummer, Artikel, Ressource, Priorität, Status, Menge, Rüstzeit, Laufzeit, Planstart und Solltermin erfasst. Berechnete Felder bleiben leer, solange erforderliche Eingangswerte fehlen.
Auswahllisten stehen für die Ressourcen R-101 bis R-105, die Prioritäten Hoch, Mittel und Niedrig sowie die Statuswerte In Planung, Freigegeben, Zurückgestellt und Erledigt bereit. Zahlen- und Datumsfelder besitzen zusätzliche Eingabeprüfungen.
Berechnung von Bedarf, Planende und Terminlage
Der Zeitbedarf ergibt sich aus Rüstzeit plus Menge multipliziert mit der Laufzeit je Stück. Die Summe in Minuten wird als Bedarf in Stunden ausgegeben. Durch Addition dieser Dauer zum Planstart entsteht das berechnete Planende.
Liegt das Planende spätestens am eingetragenen Solltermin, zeigt die Datei „Im Termin“. Andernfalls erscheint „Verspätet“. Fehlt der Solltermin, bleibt die Terminlage leer und der Arbeitsgang wird in der Zusammenfassung als fehlender Solltermin gezählt.
Ressourcen, Verfügbarkeit und Tageskapazität
Im Blatt „Ressourcen“ werden Ressourcen-ID, Bezeichnung, Kapazität in Stunden pro Tag, Verfügbarkeitszeitraum, Verantwortungsrolle und Aktivstatus gepflegt. Eine Formel kennzeichnet die Ressourcenzeile als „Plausibel“, „Unvollständig“, „Zeitraum prüfen“ oder „Kapazität prüfen“.
Die Tageslast ordnet den vollständigen Bedarf eines Arbeitsgangs dem Kalendertag seines Planstarts zu. Dauert ein Arbeitsgang über Mitternacht hinaus, wird seine Last nicht auf mehrere Tage verteilt. Auch Schichten, Pausen und arbeitsfreie Zeiten werden nicht separat verrechnet.
Praxisfall: Arbeitsgang auf R-101 einplanen
Der fiktive Arbeitsgang PL-2026-001 gehört zum Fertigungsauftrag FA-2609-001 und betrifft den Artikel „Flansch F-17“. Für 40 Stück sind 30 Minuten Rüstzeit und 3 Minuten Laufzeit je Stück hinterlegt. Daraus ergeben sich 150 Minuten beziehungsweise 2,50 Stunden Bedarf.
Bei einem Planstart am 14.09.2026 um 06:00 Uhr berechnet die Datei ein Planende um 08:30 Uhr. Gegenüber dem Solltermin um 12:00 Uhr liegt der Arbeitsgang im Termin. Gleichzeitig fließen die 2,50 Stunden vollständig in die Tageslast von R-101 am 14.09.2026 ein.
Typische Fehler und passende Lösungen
Fehler: unvollständige Zeitangaben. Fehlen Menge, Rüstzeit oder Laufzeit, bleiben Bedarf und Planende leer. Ergänzen Sie zuerst alle benötigten Eingangswerte.
Fehler: Planung außerhalb der Ressourcenverfügbarkeit. Prüfen Sie Planstart und Planende gegen „Verfügbar ab“ und „Verfügbar bis“ oder passen Sie die Ressourcenzuordnung manuell an.
Fehler: Überschneidung oder überschrittene Tageskapazität. Verschieben Sie den Planstart, ändern Sie die Reihenfolge oder wählen Sie nach betrieblicher Prüfung eine andere Ressource. Die Arbeitsmappe nimmt diese Änderungen nicht automatisch vor.
Vergleich mit Auftragsliste und integriertem Planungssystem
| Kriterium | Diese Excel-Arbeitsmappe | Einfache Auftragsliste | Integriertes ERP- oder MES-System |
|---|---|---|---|
| Zeitliche Zuordnung | Planstart und berechnetes Planende je Arbeitsgang | Oft nur Termin oder Reihenfolge | Je nach System detaillierte Terminierung |
| Ressourcenbezug | Manuelle Auswahl aus fünf hinterlegten Ressourcen | Optionales Textfeld | Typischerweise Stammdaten und Belegungslogik |
| Kapazitätsprüfung | Starttagbasierter Vergleich mit manueller Tageskapazität | Meist keine Berechnung | Je nach System kalender- oder schichtbezogen |
| Datenquelle | Ausschließlich manuelle Eingaben | Ausschließlich manuelle Eingaben | Häufig verbundene Stamm-, Auftrags- und Betriebsdaten |
| Geeigneter Einsatz | Nachvollziehbare Feinplanung vor Schicht- oder Wochenfreigabe | Einfache Übersicht ohne Zeitberechnung | Integrierte Planung bei größerem Daten- und Automatisierungsbedarf |
Aussagekraft und Grenzen der Planung

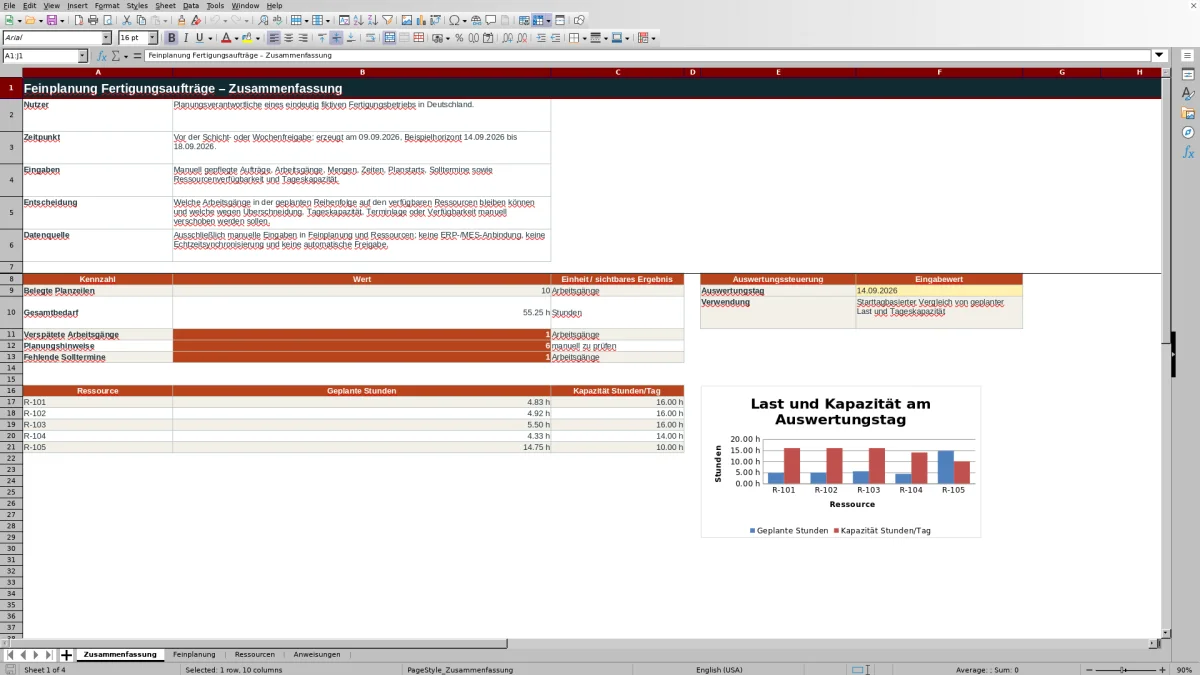

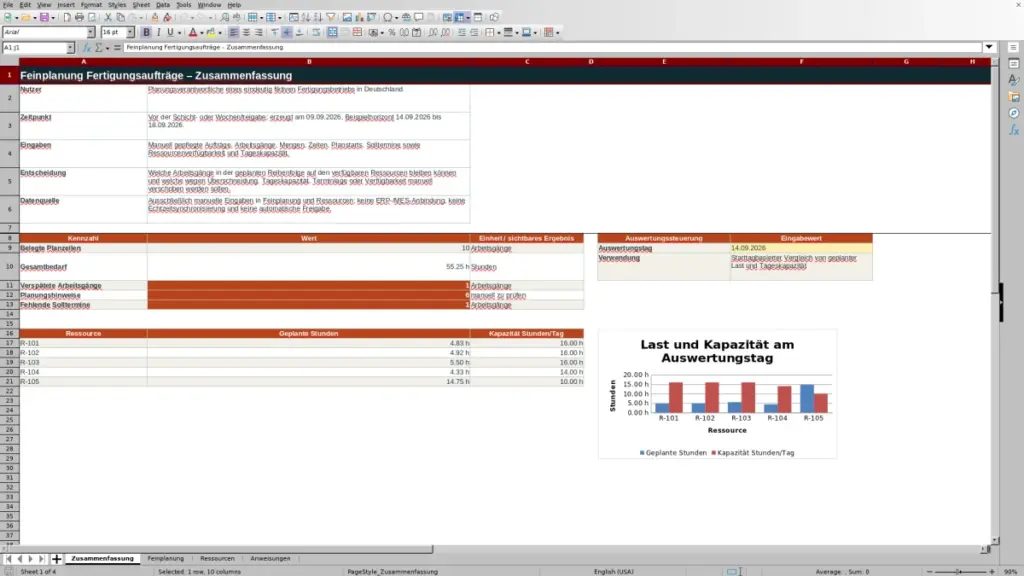

Die Zusammenfassung zählt belegte Planzeilen, Gesamtbedarf, verspätete Arbeitsgänge, Planungshinweise und fehlende Solltermine. Für einen ausgewählten Tag stellt ein Diagramm die geplanten Stunden der fünf Beispielressourcen ihren Tageskapazitäten gegenüber.
Die Arbeitsmappe ist eine manuelle Planungshilfe. Sie optimiert keine Reihenfolge, verschiebt keine Arbeitsgänge und erteilt keine Produktions-, Sicherheits- oder Qualitätsfreigabe. Die Ressourcenangaben bestätigen weder technische Eignung noch tatsächliche Maschinenverfügbarkeit.
Häufige Fragen
Wie viele Arbeitsgänge können in der Excel-Datei geplant werden?
Im Blatt „Feinplanung“ stehen 100 vorbereitete Planzeilen von Zeile 6 bis Zeile 105 zur Verfügung.
Plant die Arbeitsmappe Fertigungsaufträge automatisch ein?
Nein. Ressource, Reihenfolge und Planstart werden manuell festgelegt. Die Datei berechnet Ergebnisse und zeigt mögliche Probleme, verschiebt aber keine Arbeitsgänge selbstständig.
Wie berechnet Excel den Zeitbedarf eines Arbeitsgangs?
Die Rüstzeit wird zur Menge multipliziert mit der Laufzeit je Stück addiert. Das Ergebnis in Minuten wird anschließend als Bedarf in Stunden ausgegeben.
Welche Planungshinweise kann die Vorlage anzeigen?
Die Arbeitsmappe kann auf Überschneidungen, überschrittene Kapazität, Planung außerhalb der Verfügbarkeit und nicht aktive Ressourcen hinweisen. Die Klärung erfolgt manuell.
Werden mehrtägige Arbeitsgänge auf einzelne Tage verteilt?
Nein. Der gesamte Bedarf wird dem Kalendertag des Planstarts zugerechnet. Eine Verteilung auf mehrere Tage oder Schichten ist nicht enthalten.
Besitzt die Excel-Vorlage eine ERP- oder MES-Anbindung?
Nein. Planungs- und Ressourcendaten werden manuell gepflegt. Eine automatische Verbindung, Echtzeitsynchronisierung oder automatische Freigabe ist nicht vorhanden.
