ProduktionExcel
Planung

Projektfertigung mit einem Meilensteinplan in Excel steuern

Excel-Meilensteinplan für die Projektfertigung: Termine, direkte Abhängigkeiten, Fortschritt, Reststunden und Wochenkapazitäten übersichtlich prüfen.

Veröffentlicht am

Excel-Vorlage herunterladen

Diese Excel-Datei dient als Meilensteinplan für die Projektfertigung. Sie unterstützt Projektleitung und Fertigungssteuerung dabei, Termine, Fortschritt, Planstunden und direkte Vorgängerbeziehungen einer einmaligen Fertigung je Projekt strukturiert zu pflegen.

Die Tabellenkalkulation berechnet Terminlagen, Reststunden, Handlungsbedarf und projektbezogene Kapazitätswochen. Eine Zusammenfassung bündelt offene Meilensteine, Prüffälle und kritische Terminlagen für die wöchentliche Abstimmung von Fertigungsreihenfolge, Kapazität und Abhängigkeiten.

Was die Vorlage unterstützt

  • Offene und kritische Meilensteine schneller erkennen
  • Direkte Vorgängerbeziehungen nachvollziehbar kontrollieren
  • Reststunden mit der geplanten Wochenkapazität vergleichen
  • Eingabe- und Zuordnungsfehler frühzeitig sichtbar machen

Inhalt der Arbeitsmappe

Projektübersicht mit Laufzeit und automatischer PlanprüfungMeilensteinplanung mit Soll-Terminen, Ist-Ende und FertigstellungsgradBerechnung von Terminlage, Reststunden und HandlungsbedarfZusammenfassung mit Kennzahlen und Diagramm der Reststunden je Projekt

So beginnen Sie

Planungsstand und Parameter festlegen

Aktualisieren Sie im Blatt „Zusammenfassung“ den Planungsstand und prüfen Sie im Blatt „Parameter_Hinweise“ den Warnhorizont sowie die Grenzen für Planstunden und Wochenkapazität.

Projektstammdaten erfassen

Tragen Sie im Blatt „Projekte“ eindeutige Projekt-IDs, Auftragsdaten, Verantwortungsrolle, Start- und Zieltermin, Wochenkapazität, Priorität und Projektstatus ein.

Meilensteine und Abhängigkeiten pflegen

Erfassen Sie im Blatt „Meilensteine“ Soll-Termine, Planstunden, Status und Fertigstellungsgrad. Hinterlegen Sie bei Bedarf die ID eines direkten Vorgängers.

Ergebnisse priorisieren

Kontrollieren Sie Datenqualität, Vorgängerprüfung und Terminlage. Bearbeiten Sie anschließend zuerst die mit „Prüfen“ gekennzeichneten Fälle und vergleichen Sie die Reststunden mit den Kapazitätswochen.

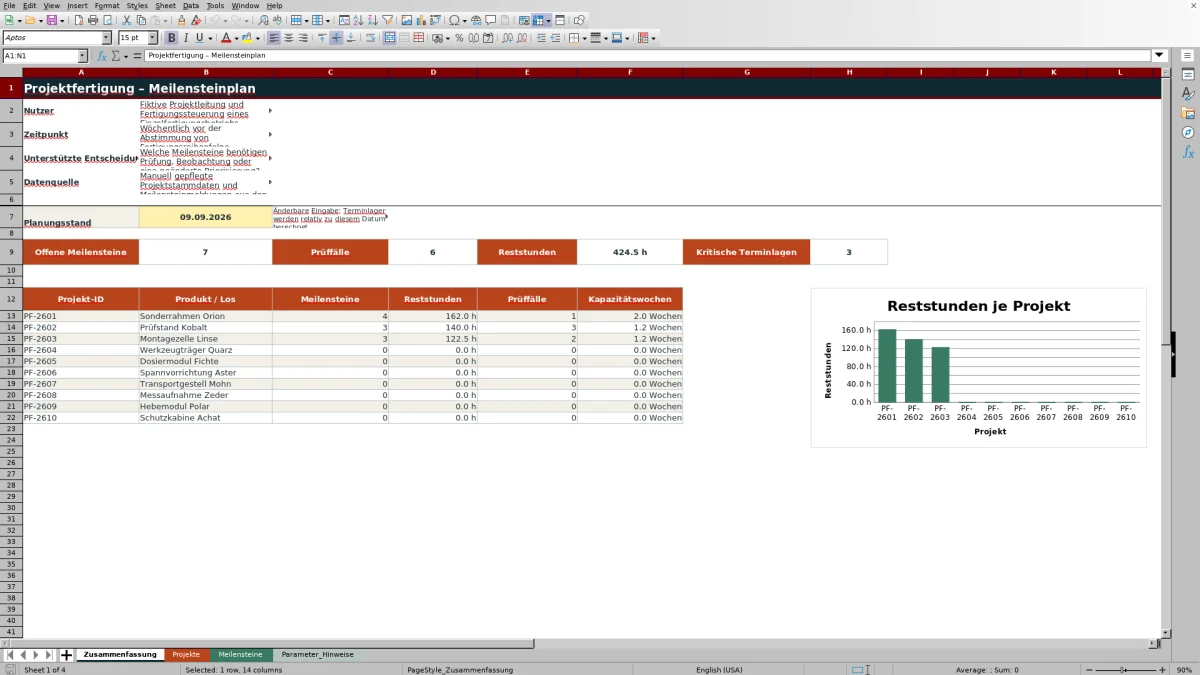

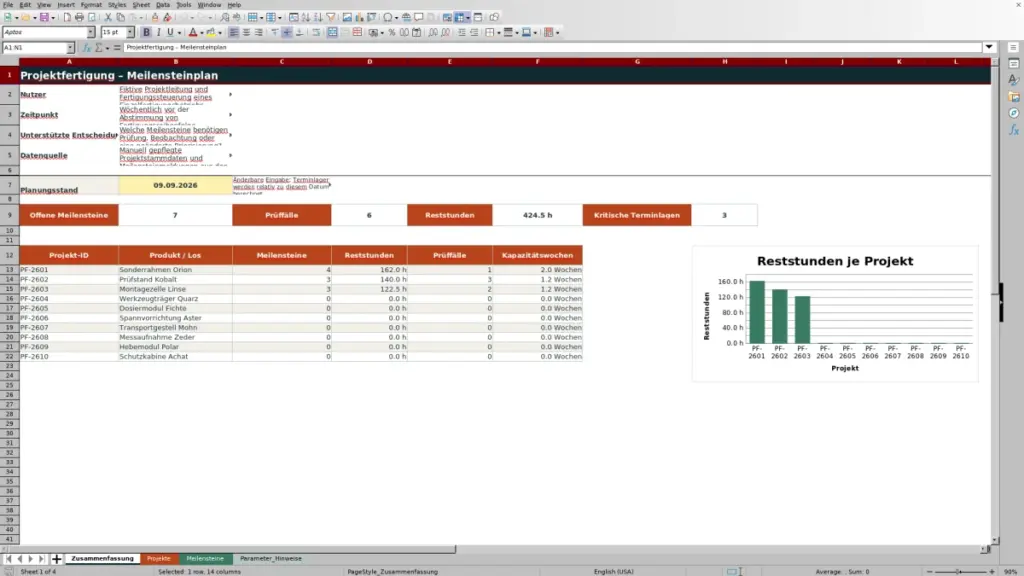

Excel-Meilensteinplan für die Projektfertigung

Die Arbeitsmappe ist für die manuelle Planung einer projektbezogenen Einzelfertigung ausgelegt. Der veränderbare Planungsstand bildet den zeitlichen Bezug für offene Termine. Ein Warnhorizont von standardmäßig fünf Kalendertagen bestimmt, wann ein noch nicht erledigter Meilenstein als fällig betrachtet wird.

Die Datei umfasst die Blätter „Zusammenfassung“, „Projekte“, „Meilensteine“ und „Parameter_Hinweise“. Eine ERP- oder MES-Synchronisierung ist nicht enthalten.

Projekttermine und Wochenkapazität pflegen

Im Blatt „Projekte“ werden Projekt-ID, Fertigungsauftrag, Produkt oder Los, Verantwortungsrolle, Projektstart, Zieltermin, Wochenkapazität, Priorität und Status erfasst. Die Laufzeit und eine Planprüfung werden automatisch ausgegeben.

Für die Eingabe sind 100 Projektzeilen vorbereitet. Die projektbezogene Übersicht in der Zusammenfassung verwendet zehn Projektpositionen.

Meilensteine, Fortschritt und Reststunden berechnen

Das Meilensteinblatt verbindet jeden Eintrag über die Projekt-ID mit einem Projekt. Neben Phase, Bezeichnung und Soll-Terminen werden Planstunden, Status und Fertigstellungsgrad gepflegt. Ein Ist-Ende kann nach dem Abschluss ergänzt werden.

Die Reststunden ergeben sich aus den Planstunden und dem noch nicht abgeschlossenen Anteil. Zusätzlich berechnet die Datei Abweichung, Terminlage, Handlungsbedarf und Datenqualität. Der vorbereitete Bereich umfasst 100 Meilensteinzeilen.

Direkte Abhängigkeiten kontrollieren

Für jeden Meilenstein kann eine optionale Vorgänger-ID eingetragen werden. Die Vorgängerprüfung unterscheidet zwischen keinem Vorgänger, einem freigegebenen oder offenen Vorgänger, einer fehlenden Vorgänger-ID und einem Selbstbezug.

Ein offener Vorgänger führt bei einem noch nicht erledigten Meilenstein zur Beobachtung. Fehlende Vorgänger und Selbstbezüge werden als Prüffälle behandelt. Die Arbeitsmappe bildet jeweils eine direkte Vorgängerbeziehung ab.

Praxisfall: Überfälligen Materialmeilenstein bewerten

Im fiktiven Projekt PF-2601 folgt der Meilenstein „Rohmaterial bereitstellen“ auf „Zeichnungssatz freigeben“. Der Vorgänger ist erledigt und wird deshalb als freigegeben erkannt.

Der Materialmeilenstein hat 60 Planstunden, einen Fertigstellungsgrad von 80 Prozent und ein Soll-Ende am 30.08.2026. Beim Planungsstand 09.09.2026 ergeben sich 12 Reststunden. Da der Meilenstein noch „In Arbeit“ ist und sein Soll-Ende überschritten wurde, wird er als überfällig und damit als Prüffall eingeordnet.

Typische Fehler und passende Lösungen

Typische Prüffälle sind doppelte IDs, fehlende Pflichtfelder, unbekannte Projekt-IDs, unzulässige Terminfolgen, fehlende Vorgänger und Selbstbezüge.

  • Doppelte Projekt- oder Meilenstein-IDs durch eindeutige Kennungen ersetzen.
  • Bei „Pflichtfeld fehlt“ die benötigten Stamm-, Termin- oder Fortschrittsdaten ergänzen.
  • Bei „Projekt unbekannt“ die Projekt-ID mit dem Projektblatt abgleichen.
  • Bei „Vorgänger fehlt“ oder „Selbstbezug“ die direkte Verknüpfung korrigieren.
  • Bei Grenzwertmeldungen die Planstunden, Wochenkapazität und hinterlegten Parameter prüfen.

Vergleich der Planungsebenen

Die Arbeitsmappe trennt zwei Planungsebenen von der verdichteten Steuerungssicht. Dadurch bleiben Stammdaten, operative Meilensteine und Entscheidungskennzahlen nachvollziehbar zugeordnet.

Semantischer Vergleich der Planungsebenen
EbeneManuelle EingabenBerechnete ErgebnissePlanungszweck
ProjekteProjekttermine, Wochenkapazität, Priorität und StatusLaufzeit und PlanprüfungRahmen und Kapazitätsannahmen festlegen
MeilensteineSoll-Termine, Planstunden, Fortschritt, Status und Vorgänger-IDAbweichung, Terminlage, Reststunden, Vorgängerprüfung und HandlungsbedarfOperative Termine und direkte Abhängigkeiten überwachen
ZusammenfassungPlanungsstandOffene Meilensteine, Prüffälle, Reststunden, kritische Terminlagen und KapazitätswochenWöchentliche Priorisierung unterstützen

Häufige Fragen

Wie erkennt der Excel-Meilensteinplan überfällige Termine?

Die Terminlage wird aus Soll-Ende, Status, gegebenenfalls vorhandenem Ist-Ende, Planungsstand und Warnhorizont abgeleitet. Ein nicht erledigter Meilenstein gilt nach Überschreiten seines Soll-Endes als überfällig.

Kann die Datei Abhängigkeiten zwischen Meilensteinen prüfen?

Ja. Pro Meilenstein kann eine optionale direkte Vorgänger-ID hinterlegt werden. Die Datei erkennt unter anderem offene, erledigte, fehlende oder mit dem aktuellen Meilenstein identische Vorgänger.

Wie werden Reststunden und Kapazitätswochen berechnet?

Die Reststunden entsprechen den Planstunden multipliziert mit dem noch nicht abgeschlossenen Anteil. Für die Kapazitätswochen werden die Reststunden eines Projekts durch seine hinterlegte Wochenkapazität geteilt.

Welche Eingabefehler werden kontrolliert?

Die Prüfungen erfassen unter anderem doppelte IDs, fehlende Pflichtfelder, unbekannte Projekt-IDs, unzulässige Terminfolgen, Grenzwertverletzungen, fehlende Vorgänger und Selbstbezüge.

Ist der Meilensteinplan mit ERP oder MES verbunden?

Nein. Projektstammdaten und Meilensteinmeldungen werden manuell gepflegt. Eine Echtzeitsynchronisierung mit ERP- oder MES-Systemen ist nicht Bestandteil der Arbeitsmappe.
