Diese Excel-Datei ist eine Tabellenkalkulation für die operative Fertigungsplanung. Sie bildet die Reihenfolge von bis zu 100 bereits fachlich priorisierten Aufträgen ab und berechnet anhand der eingetragenen Zeilenfolge geplante Start- und Endzeiten.
Referenz und Rüstgruppe bestimmen die angesetzte Wechselart und Rüstzeit. Frühester Start, Soll-Ende und Produktionsdauer fließen in Wartezeit, Terminabweichung und Terminstatus ein. Die Arbeitsmappe priorisiert oder sortiert Aufträge nicht selbst, sondern macht die Auswirkungen der manuell festgelegten Fertigungsreihenfolge prüfbar.
Was die Vorlage unterstützt
- Zeigt die zeitlichen Auswirkungen einer bereits festgelegten Auftragsreihenfolge.
- Unterscheidet gleiche Referenz, Referenzwechsel und Gruppenwechsel.
- Macht Wartezeiten und Terminabweichungen je Auftrag sichtbar.
- Fasst zentrale Mengen-, Zeit- und Terminkennzahlen übersichtlich zusammen.
Inhalt der Arbeitsmappe
So beginnen Sie
Auftragsdaten eintragen
Ersetzen Sie die Beispieldaten ab Zeile 6 durch Ihre Aufträge. Auftragskennung, Priorität, Referenz, Rüstgruppe, Menge und Produktionsdauer sind für aktive Zeilen erforderlich; frühester Start, Soll-Ende und Planungshinweis können ergänzend gepflegt werden.
Planungsparameter festlegen
Prüfen Sie im Blatt „Parameter“ den Planbeginn, die Rüstzeiten sowie die Warnschwellen für Wartezeit und Terminabweichung. Passen Sie außerdem die zulässigen Prioritäten und Rüstgruppen an den betrieblichen Einsatz an.
Fertigungsfolge anordnen
Ordnen Sie Aufträge ausschließlich als vollständige Auftragszeilen an. Die Reihenfolge der belegten Zeilen 6 bis 105 entspricht unmittelbar der geplanten Fertigungsreihenfolge.
Ergebnisse kontrollieren
Prüfen Sie Wechselart, Rüstzeit, geplanten Start, geplantes Ende, Wartezeit, Terminabweichung und Terminstatus. Nutzen Sie anschließend die Zusammenfassung für die übergreifende fachliche Bewertung.
Fertigungsreihenfolge in Excel nachvollziehbar abbilden
Im Blatt „Fertigungsreihenfolge“ gilt ein eindeutiges Prinzip: Die aktuelle Zeilenfolge ist die geplante Produktionsfolge. Eine automatische Sortierung nach Priorität, Termin oder Rüstgruppe findet nicht statt. Das Prioritätsfeld dokumentiert die fachliche Einstufung, bestimmt aber nicht selbst die Position eines Auftrags.
Für jeden belegten Datensatz wird eine Position vergeben. Leere Auftragskennungen kennzeichnen ungenutzte Zeilen und werden bei der Positionszählung sowie in den abhängigen Berechnungen übersprungen.
Von den Eingaben zum geplanten Endtermin
Die Berechnung verbindet Auftragsdaten mit den hinterlegten Parametern. Für aktive Zeilen werden Auftragskennung, Priorität, Referenz, Rüstgruppe, Menge und Produktionsdauer benötigt. Ein frühester Start begrenzt den möglichen Beginn zusätzlich. Ist dieses Feld leer, richten sich die Berechnungen nach dem Planbeginn beziehungsweise nach dem Ende des vorherigen belegten Auftrags.
Aus Referenz und Rüstgruppe leitet die Datei ab, ob kein Wechsel, ein Referenzwechsel innerhalb derselben Rüstgruppe oder ein Gruppenwechsel vorliegt. Die dazugehörige Rüstzeit wird vor der Produktionsdauer berücksichtigt. Aus geplantem Start und Produktionsdauer ergibt sich das geplante Ende.
Praxisfall mit zwei aufeinanderfolgenden Aufträgen
Die Beispieldaten zeigen den Ablauf anschaulich. DEMO-001 beginnt am 14. September 2026 um 06:00 Uhr. Bei zwei Stunden Produktionsdauer und ohne zusätzliche Rüstzeit endet der Auftrag um 08:00 Uhr und damit vor seinem Soll-Ende um 08:30 Uhr.
DEMO-002 verwendet dieselbe Referenz und Rüstgruppe. Deshalb fällt keine Rüstzeit an. Sein frühester Start liegt jedoch bei 08:30 Uhr, während der vorherige Auftrag bereits um 08:00 Uhr endet. Daraus entstehen 0,5 Stunden Wartezeit. Mit einer Produktionsdauer von 1,25 Stunden endet der zweite Auftrag um 09:45 Uhr und bleibt vor dem Soll-Ende um 10:00 Uhr.
Typische Fehler und passende Lösungen
Ein häufiger Fehler ist das isolierte Verschieben einzelner Zellen. Dadurch können Auftragsdaten und berechnete Ergebnisse ihre sachliche Zuordnung verlieren. Verschieben Sie deshalb immer die vollständige Zeile und kontrollieren Sie anschließend Position, Wechselart und Zeitberechnungen.
- Formelspalten nicht mit Eingabewerten überschreiben; Eingaben gehören in die vorgesehenen Auftragsfelder.
- Fehlende Pflichtwerte in aktiven Zeilen ergänzen, wenn sie gelb hervorgehoben werden.
- Soll-Ende nur leer lassen, wenn bewusst keine Terminbewertung erfolgen soll.
- Frühesten Start und Soll-Ende als gültige Datums- und Zeitwerte eintragen; das Soll-Ende darf nicht vor dem frühesten Start liegen.
- Nach dem Verschieben von Zeilen die Formeln und Ergebnisse fachlich kontrollieren.
Semantischer Vergleich der Planungsansätze
Die Arbeitsmappe liegt zwischen einer unberechneten Auftragsliste und einer umfassenden Kapazitäts- oder Betriebsdatenplanung. Der Vergleich verdeutlicht ihren konkreten Zweck und ihre Grenzen.
| Kriterium | Unberechnete Reihenfolgeliste | Diese Excel-Arbeitsmappe | Kapazitäts- oder MES-Planung |
|---|---|---|---|
| Festlegung der Reihenfolge | Manuell | Manuell durch die aktuelle Zeilenfolge | Außerhalb des Umfangs dieser Datei |
| Geplante Start- und Endzeiten | Nicht automatisch berechnet | Aus Planbeginn, Vorauftrag, Rüstzeit, frühestem Start und Dauer berechnet | In einem separaten Planungssystem abzubilden |
| Referenz- und Gruppenwechsel | Nur manuell erkennbar | Als Wechselart mit hinterlegter Rüstzeit ausgewiesen | In einem separaten Planungssystem abzubilden |
| Terminbewertung | Manuell | Terminabweichung und Status anhand des Soll-Endes | In einem separaten Planungssystem abzubilden |
| Maschinen, Personal und Ist-Daten | Nicht enthalten | Nicht enthalten | Gegenstand einer gesonderten Kapazitäts- oder Betriebsdatenplanung |
Parameter und Kennzahlen für die fachliche Prüfung
Das Blatt „Parameter“ bündelt die veränderbaren Annahmen. Dazu gehören Planbeginn, Rüstzeiten für die drei Wechselarten sowie Warnschwellen für Wartezeit und Terminabweichung. Zulässige Prioritäten und Rüstgruppen werden ebenfalls dort gepflegt und in den Eingabefeldern als Listen verwendet.

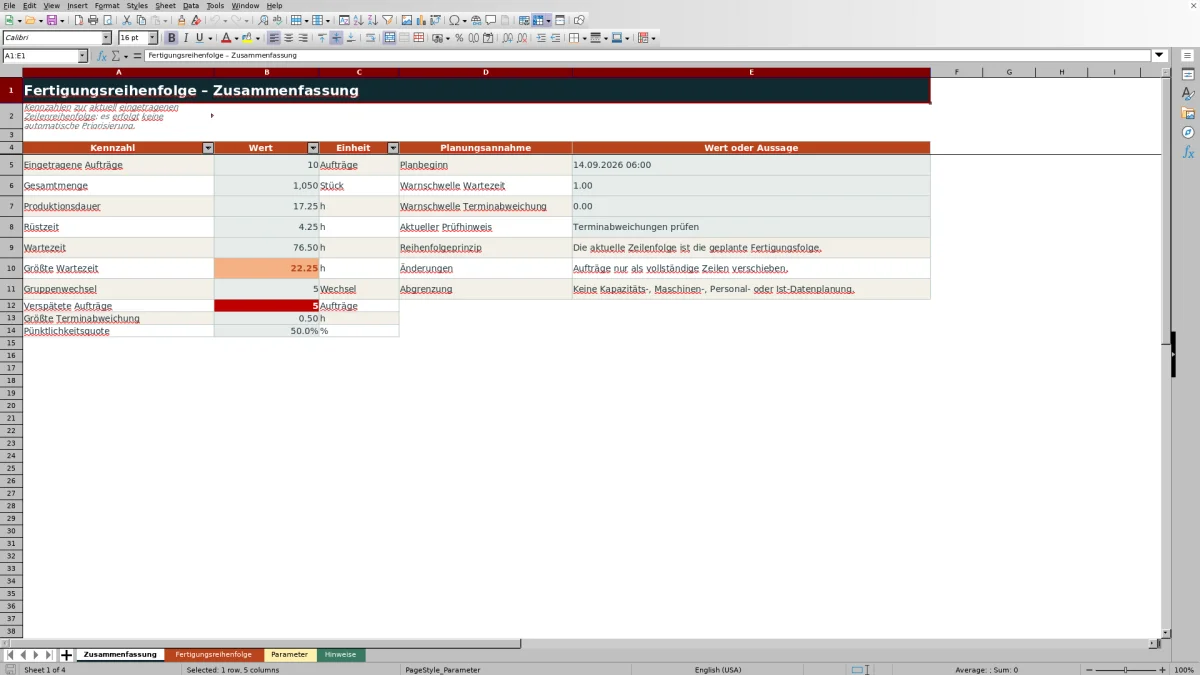

Die „Zusammenfassung“ zeigt die Anzahl eingetragener Aufträge, Gesamtmenge, Produktionsdauer, Rüstzeit, Wartezeit, größte Wartezeit, Gruppenwechsel, verspätete Aufträge, größte Terminabweichung und Pünktlichkeitsquote. Ein Prüfhinweis lenkt die Aufmerksamkeit abhängig von den vorhandenen Daten auf Terminabweichungen, erhöhte Wartezeiten oder die fachliche Kontrolle der Reihenfolge.
Klare Abgrenzung für den betrieblichen Einsatz
Die Datei unterstützt die Bewertung einer bereits angeordneten Fertigungsfolge. Sie enthält keine automatische Priorisierung, keine Maschinenbelegung, keine Personalplanung, keine Kapazitätsprüfung und keine Ist-Rückmeldungen. Auch eine ERP- oder MES-Anbindung gehört nicht zum Funktionsumfang.
Rüstzeiten, Schwellenwerte und berechnete Ergebnisse sind daher fachlich zu prüfen. Die Arbeitsmappe ersetzt weder betriebliche Freigaben noch Vorgaben zu Arbeitsschutz, Tariffragen oder Konformität.
Häufige Fragen
Priorisiert die Excel-Datei Fertigungsaufträge automatisch?
Nein. Die Datei sortiert und priorisiert Aufträge nicht selbst. Die Reihenfolge der belegten Zeilen 6 bis 105 ist die geplante Fertigungsreihenfolge; das Feld „Priorität“ dient der dokumentierten fachlichen Einstufung.
Wie wird die Fertigungsreihenfolge geändert?
Verschieben Sie einen Auftrag ausschließlich als vollständige Zeile. Einzelne Auftragsfelder dürfen nicht isoliert versetzt werden. Kontrollieren Sie danach die Formeln für Position, Wechselart, Rüstzeit und Zeitplanung.
Wie berechnet die Arbeitsmappe die Wartezeit?
Die Wartezeit ist der positive Abstand zwischen dem geplanten Start und dem geplanten Ende des vorherigen belegten Auftrags, vermindert um die angesetzte Rüstzeit. Ein späterer frühester Start kann deshalb eine Wartezeit verursachen.
Welche Angaben sind für einen aktiven Auftrag erforderlich?
Erforderlich sind Auftragskennung, Priorität, Referenz, Rüstgruppe, Menge und Produktionsdauer. Frühester Start, Soll-Ende und Planungshinweis können je nach Planungsfall ergänzt werden. Ohne Soll-Ende bleiben Terminabweichung und Terminstatus leer.
Ersetzt die Vorlage eine Kapazitäts- oder MES-Planung?
Nein. Die Arbeitsmappe berücksichtigt keine Maschinenkapazitäten, Personalverfügbarkeit oder Ist-Rückmeldungen und besitzt keine ERP- oder MES-Anbindung. Sie dient ausschließlich der zeitlichen Prüfung der manuell festgelegten Auftragsfolge.
